泵房通风怎么做?夏季排热、湿度控制与防结露,一篇讲清

泵房里的“热”和“湿”从来不是小事。电机、管路、太阳辐射源源不断往室内送热,水面蒸发、地面渗漏、土壤返潮又不断添湿;温度一高,电机出力下降、控制柜频繁报警,湿度一高,电气绝缘下降、金属件锈蚀、墙面霉斑连连。不少泵房“冬冷夏闷、墙皮冒汗”,问题往往不在设备本身,而在通风与除湿没有当成一个系统来做。这篇按“热湿来源 → 排热换气 → 湿度与防结露 → 常见误判 → 运维”的顺序,把泵房通风的关键参数、标准依据和排查思路一次讲清。

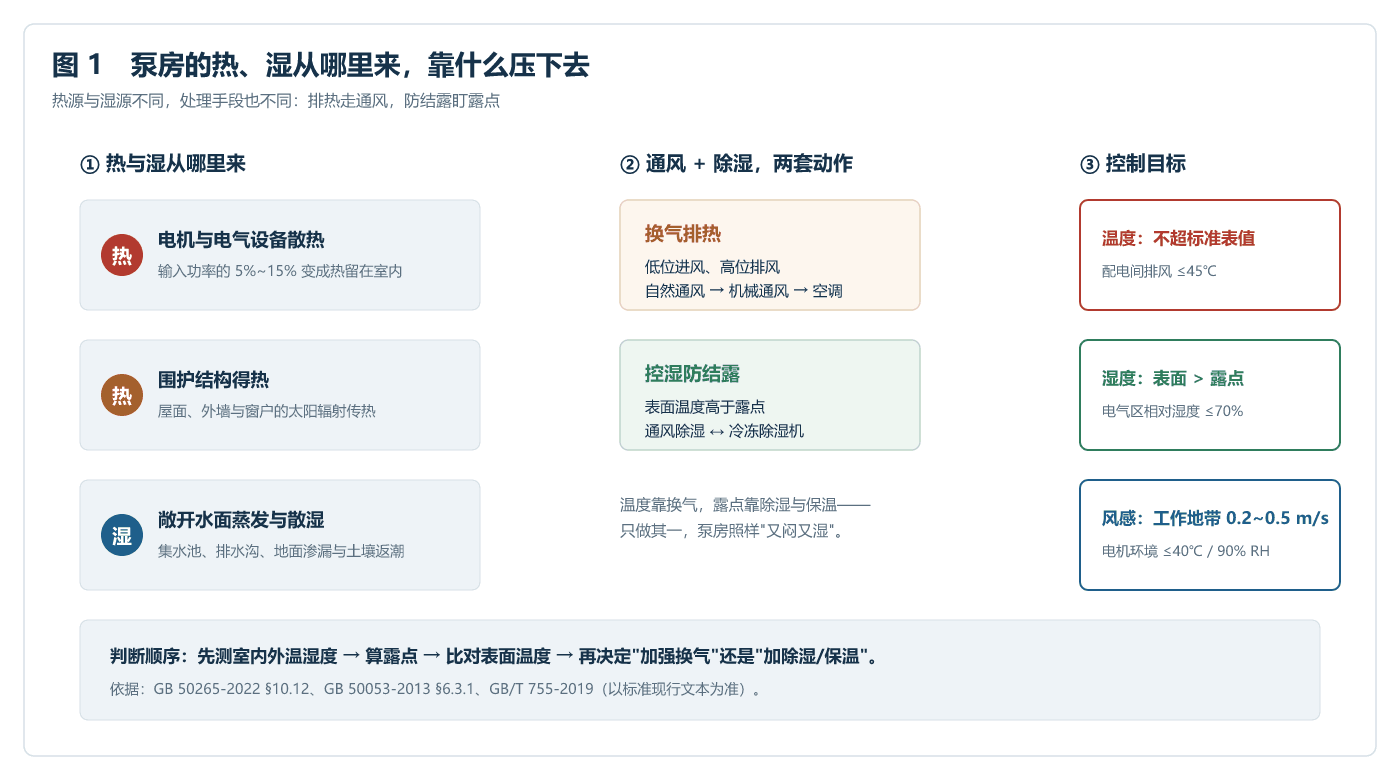

先算账:泵房的热和湿从哪里来
热源主要有三块。第一块是电机与电气设备散热,占比最大——电机输入功率里没能变成机械能的部分,基本都变成了热留在室内;变频器、控制柜、变压器同样在发热。第二块是围护结构得热,夏季太阳辐射透过屋面、外墙和窗户往里传,屋面隔热和窗户遮阳能明显削减这部分负荷。第三块容易被忽略:管路和水体把泵的摩擦热直接带进泵房空间。
湿源同样有三块:集水池、排水沟等敞开水面持续蒸发;地面积水与渗漏;地下或半地下泵房里,潮湿土壤经墙体和底板向室内散湿。热和湿叠加,才有了“闷”和“冒汗”——所以泵房环境治理必须排热、除湿两条线一起走,只做其一往往白忙。
温度怎么控:以排热为主的通风设计
泵站类泵房的室内空气参数,GB 50265-2022《泵站设计标准》(2022-12-01 实施,代替 GB 50265-2010)第 10.12 节给出了明确口径:
- 第 10.12.1 条:泵房通风与采暖方式应根据当地气候条件、泵房型式及对空气参数的要求确定;配电房等电气设备间的采暖通风设计还应符合 GB 50053 等标准;设备对空气参数有特殊要求时,按设备要求确定。

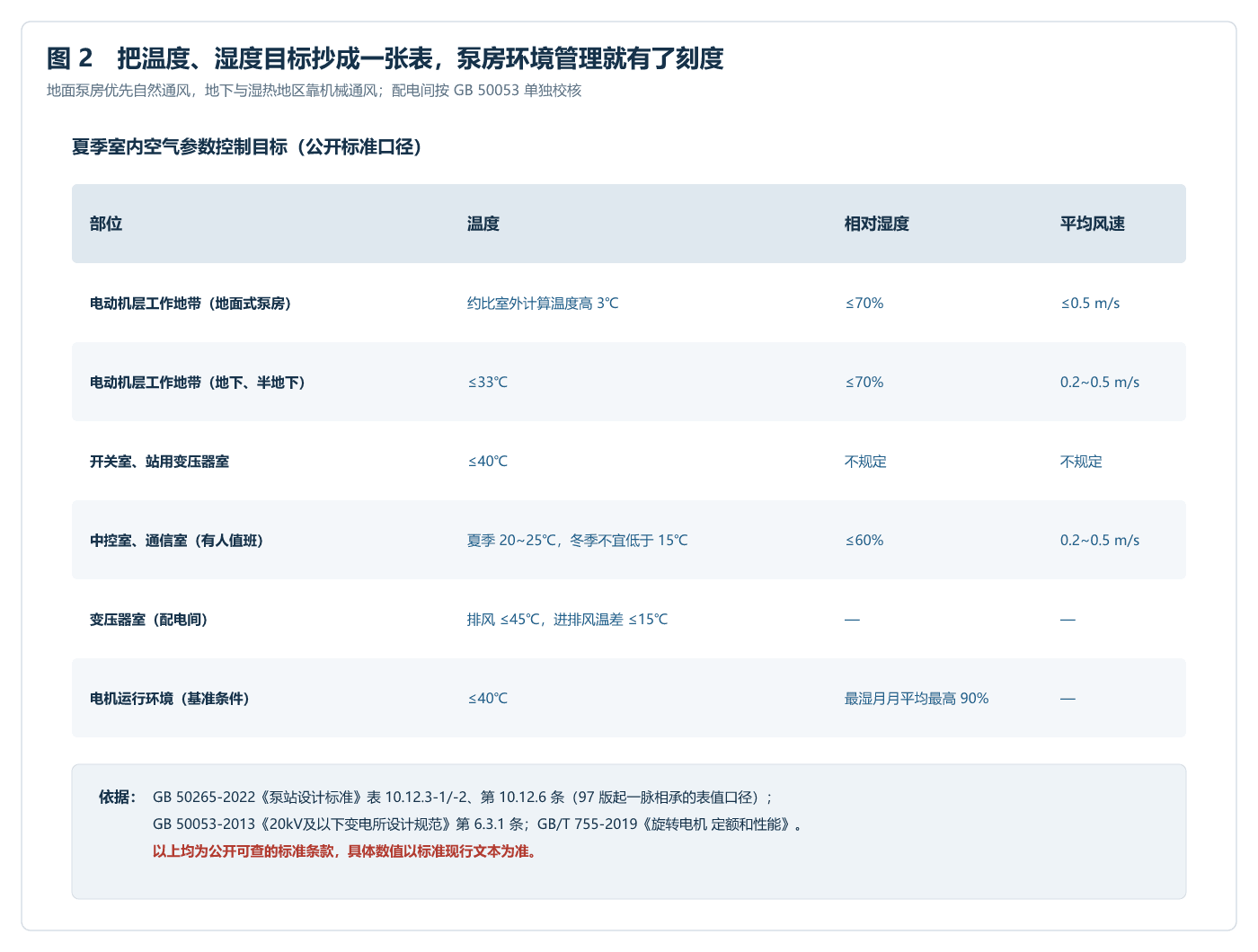

- 第 10.12.3 条:主泵房和辅机房夏季室内空气参数按表 10.12.3-1⁄10.12.3-2 选用。从 97 版规范到 2010 版一脉相承的表值口径是:地面式泵房电动机层工作地带温度约比室外计算温度高 3℃(室外计算温度 32℃ 时对应约 35℃)、相对湿度不大于 70%;地下或半地下式泵房不高于 33℃、相对湿度不大于 70%(以标准现行文本为准)。
- 第 10.12.4 条:主电动机宜采用管道通风、半管道通风或空气密闭循环通风;风沙较大地区进风口宜设防尘滤网。
- 第 10.12.6 条:中控室和通信室的温度不宜低于 15℃;电动机层室温在 5℃及以下时,应有其他采暖设施。
- 第 10.12.8 条:当自然通风或机械通风达不到表值要求且不经济、或有人员长期值班、或机电设备对温湿度洁净度有要求时,应设置空气调节。
自然通风怎么估?GB 50265-2022 条文说明给出的经验是:窗户总面积与泵房地面面积之比控制在 1⁄7~1/5,一般即可满足自然通风要求;南方湿热地区往往还需辅以机械通风。布置上遵循“低位进风、高位排风”,利用热压形成对流;通风不足时装轴流风机机械排风——但一定要留足进风口面积,只有排风没有补风,负压憋着,风量再大也排不动。
配电间要单独校核。GB 50053-2013《20kV及以下变电所设计规范》第 6.3.1 条:变压器室宜采用自然通风,夏季排风温度不宜高于 45℃,且排风与进风的温差不宜大于 15℃,自然通风不满足时应增设机械通风。泵房配电间参照这一口径设计最稳妥。

湿度怎么控:盯住露点这条线
结露的机理一句话说清:空气中水蒸气的饱和温度(露点)高于某个表面温度时,水分就在该表面析出。墙面、管壁、电气柜内壁温度低于室内空气露点,就会“冒汗”。
标准对此有明确要求。GB 50176-2016《民用建筑热工设计规范》第 4.4.3 条:应采取措施确保建筑外围护结构内表面温度不低于室内空气露点温度;第 7.2.3 条:当围护结构内表面温度低于空气露点温度时,应采取保温措施并重新复核。GB 55015-2021《建筑节能与可再生能源利用通用规范》第 5.1.7 条同样规定:在室内设计温湿度条件下,建筑非透光围护结构内表面不得结露。
除湿有两条路。一是通风除湿:引入室外干空气置换室内湿空气,前提是室外空气露点比室内低——春季“回南天”室外又暖又湿时,开窗通风反而往屋里灌湿气,此时应当关闭门窗、改用机械除湿。二是冷冻除湿机:地下泵房和梅雨季的首选,按房间体积、散湿量与目标露点匹配选型,除湿机排水就近接排水沟。
设备侧的湿度红线也有据可查。GB/T 755-2019《旋转电机 定额和性能》(等同采用 IEC 60034-1:2017)规定电机的基准环境条件为:海拔不超过 1000m,最高环境空气温度不超过 40℃,最湿月月平均最高相对湿度 90%(该月月平均最低温度不高于 25℃)。泵房环境长期超出这一范围,电机就得降容使用或特殊订货(以标准现行文本为准)。对配套 ISG管道泵 的清水泵房,环境温度控制在 40℃ 以内、电气区域相对湿度控制在 70% 左右,是比较经济的运行区间。

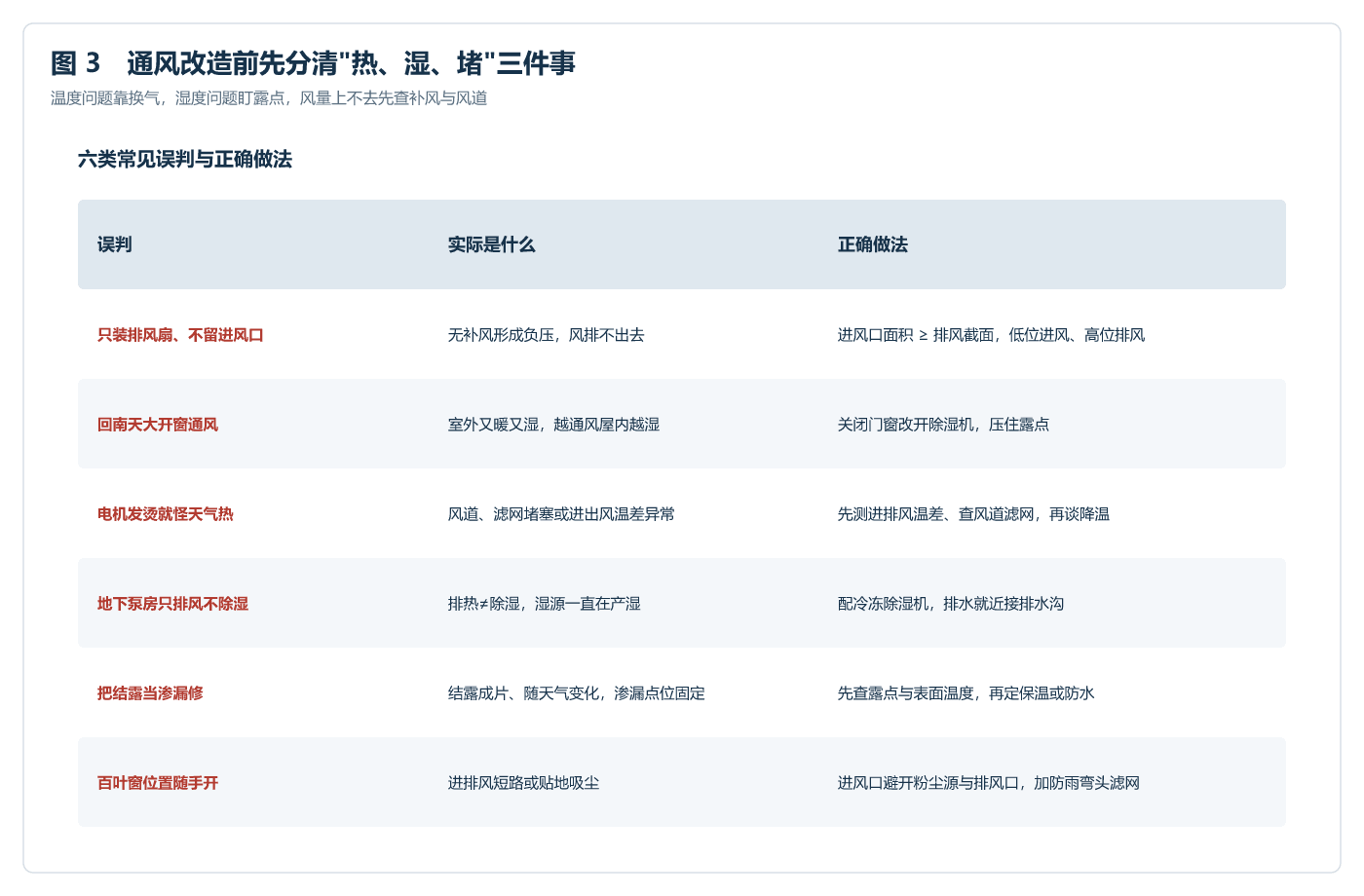

六类常见误判

- 只装排风扇、不留进风口。 无补风形成负压,排风效率极低。进风口面积不应小于排风截面,并做到低位进风、高位排风。
- 回南天大开窗通风。 把高湿空气往屋里灌,越通风越湿。正确做法是关窗开除湿,等室外露点降下来再恢复通风。
- 电机发烫就怪天气。 先测进排风温差、查风道与滤网是否堵塞——温差突然缩小多半是风路堵了,不是天太热。
- 地下泵房只排风不除湿。 排风解决温度,除湿解决露点,是两件事。地下泵房湿源持续存在,宜固定配置除湿机。
- 把结露当渗漏修。 结露成片出现、随天气与通风工况变化;渗漏水点位置固定、雨后加重。先查露点与表面温度再定方案,防水做错了地方,花再多钱也没用。
- 百叶窗位置随手开。 进风口要避开粉尘源,避免与排风口短路;低位进风口加防雨弯头,风沙与柳絮多的地区按 GB 50265-2022 第 10.12.4 条加防尘滤网。
运维清单:把环境管理变成日常动作
- 泵房和配电间各装温湿度计并定期记录最高值,有条件的接入 自动控制系统 做超限报警。
- 监测进排风温差:温差异常缩小,先查风机、风道与滤网。
- 雨季前做一次专项:清排水沟、查屋面外墙渗漏点、试运转除湿机与风机。
- 保持电机出风口与控制柜散热通道畅通,柜内风扇滤网定期清洗;风机、除湿机这类辅机的易损件提前备妥,可参考 备品备件 清单化管理。
- 地下泵房雨季加强巡检,地面返潮时及时启动除湿,避免电气柜凝露跳闸。像 WQ(QW)潜水排污泵 这类电机泡水运行的机型,泵房侧湿度控制同样不能松——电缆引入密封、接线端子受潮是雨季最常见的故障入口。
常见问题
Q1:泵房没有窗户,还能做通风吗? 可以。没有自然通风条件的泵房采用机械送排风:进风用新风百叶或送风机,排风用轴流风机,按排除余热所需风量选型;地下泵房按 GB 50053 相关口径校核配电间排风温度。
Q2:泵房湿度控制在多少合适? 兼顾设备安全与经济性,电气设备集中的区域相对湿度长期不高于 70% 左右比较稳妥;电机本体按 GB/T 755-2019 的基准条件(最湿月月平均最高相对湿度 90%)校核;精密控制柜按厂家要求执行,通常更严格。
Q3:通风量怎么估算? 按排除余热估算:L = Q / (ρ·c·Δt),Q 为室内余热量,Δt 取允许的进排风温差(配电间按不大于 15℃),再校核换气次数。可能积聚有害气体的场合,还应满足事故通风换气次数不小于 12 次/h 的要求(GB 50019-2015 第 6.4.3 条,以标准现行文本为准)。
Q4:除湿机选多大? 按房间体积、围护结构散湿量与目标露点核算。地下泵房、沿水房间湿负荷大,选型宜留裕量;同时确认除湿机低位排水与排水沟的接口,避免“除出来的水又泼回屋里”。
Q5:墙面结露了,第一步做什么? 三步走:测室内温湿度算出露点;用红外测温枪扫墙面、管壁找低温区;再决定是加保温(表面温度低)还是加除湿(空气露点高)。盲目刷防水涂料解决不了冷凝问题。
Q6:冬天泵房还要不要通风? 要,但可以减小风量。冬季通风兼顾排湿与防凝露,室温不宜压得过低——按 GB 50265-2022 第 10.12.6 条的口径,中控室等有人值班房间不宜低于 15℃,电动机层室温 5℃ 以下时应考虑采暖措施。
如果您的泵房存在夏季闷热、墙体结露或电气柜受潮报警,欢迎联系上海邦瀑泵业,我们可结合现场温湿度实测,提供通风、除湿与保温的成套改造方案。电话:13588948188;微信:pumpoem_com。
