泵房管道试压怎么做?试验压力、升压程序与合格判据,一篇讲清水压试验
泵房里的管道装完,最容易被”赶工期”跳过、也最不该跳过的一道工序,就是试压。从法兰渗水、接口滴水,到停泵水锤把薄弱点顶开,很多”用着用着就漏”的毛病,根子都在试压这一关没走扎实。试压不是”打上压看看漏不漏”,它有明确的压力取值、升压程序、稳压时间和合格判据,依据的是现行国家标准与行业规范。这篇文章按泵房管道的实际试压流程,把标准条文和现场要点一次讲清。

一、试压前必须做对的四件事
1. 安装与检验先到位。 试验范围内的管道安装应全部完成,焊缝及其他待检部位的无损检测合格,且尚未防腐、绝热——GB 50235-2010《工业金属管道工程施工规范》第 8.6.3 条把这一条列为压力试验的前提条件。焊缝没检完就急着试压,等于拿试压代替探伤,出了问题既定位不了,也不符合验收要求。

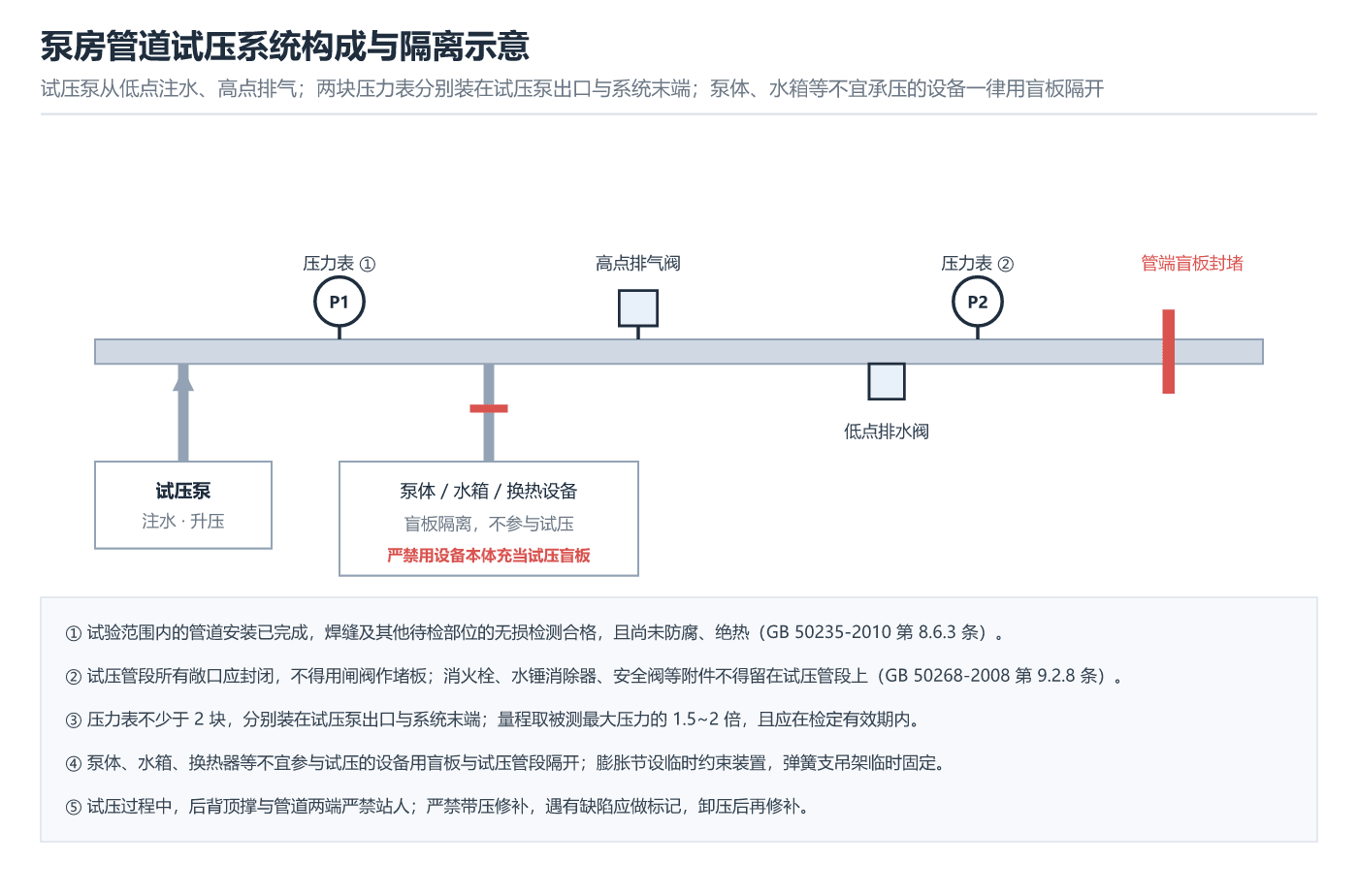

2. 把泵体和设备用盲板隔开。 这是泵房试压与一般管廊试压最大的区别:管道系统里的水泵、水箱、换热器等设备,不能跟着管道一起超压。试压管段的所有敞口应封闭,且不得用闸阀做堵板;消火栓、水锤消除器、安全阀等附件不得留在试压管段上(GB 50268-2008《给水排水管道工程施工及验收规范》第 9.2.8 条)。泵的进、出口应加装盲板与试压管段隔离——泵体、机械密封和轴承腔都是按运行压力设计的,试验压力一旦顶上去,密封面和轴承首当其冲。行业通行的做法同样是严禁利用设备本体充当试压盲板。
3. 注水排气、按管材浸泡。 注水从低点进、高点排,最高点排气阀连续出水且无气泡才能关阀升压。GB 50268-2008 还要求试验管段注满水后,宜在不大于工作压力条件下充分浸泡再试压:球墨铸铁管、钢管(有水泥砂浆衬里)、化学建材管不少于 24 h;现浇钢筋混凝土管渠与预(自)应力混凝土管按管径分档,不少于 48~72 h(以标准现行文本为准)。浸泡是让接口和微裂纹吸水趋于稳定,跳过这一步,主试验阶段的压力降往往会偏大。
4. 压力表配足、配对。 不少于 2 块,分别装在试压泵出口与系统末端;量程取被测最大压力的 1.5~2 倍,且在检定有效期内。精度等级按所依据的规范执行:GB 50235-2010 要求不低于 1.6 级,CJJ 28-2014 对供热管网要求不低于 1.0 级。单表、超量程、过期表,都会让”压降 0.02 MPa”这种量级的判断失去意义。
二、试验压力怎么定:先分清场景再查标准

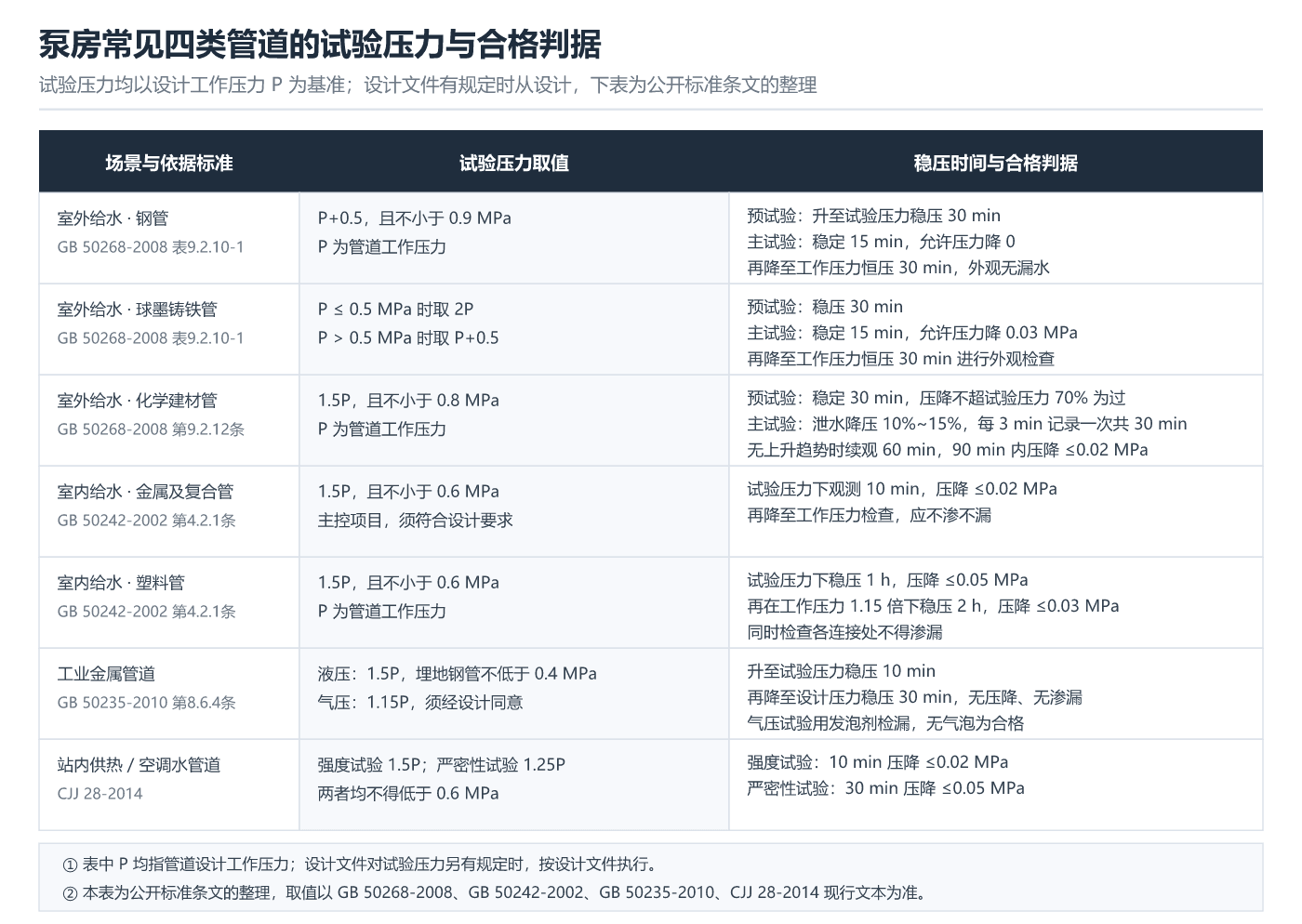

试压压力取值取决于管道所处的规范体系,不能拿一个”1.5 倍”套所有场景,泵房常见的四类场景整理如下表。

室外给水管道按 GB 50268-2008 表 9.2.10-1 执行:钢管取工作压力加 0.5 MPa 且不小于 0.9 MPa;球墨铸铁管在工作压力不大于 0.5 MPa 时取 2 倍工作压力,大于 0.5 MPa 时取工作压力加 0.5 MPa;化学建材管取 1.5 倍工作压力且不小于 0.8 MPa。
室内给水管道按 GB 50242-2002《建筑给水排水及采暖工程施工质量验收规范》第 4.2.1 条(主控项目)执行:设计未注明时,各种材质的给水管道系统试验压力均为工作压力的 1.5 倍,且不得小于 0.6 MPa。另需注意,GB 55020-2021《建筑给水排水与节水通用规范》为全文强制性工程建设规范,自 2022 年 4 月 1 日起实施,工程中应以设计文件和现行标准文本为准。
工业金属管道(如泵房内的工艺管线)按 GB 50235-2010 执行:液压试验取 1.5 倍设计压力,埋地钢管不低于 0.4 MPa;气压试验取 1.15 倍设计压力,须经设计同意并采取安全措施。管道与设备作为一个系统试验时,按规范规定的取压规则执行;施工质量验收按 GB 50184-2011《工业金属管道工程施工质量验收规范》(2011 年 12 月 1 日实施,代替 GB 50184-93)。
站内供热、空调水管道参照 CJJ 28-2014《城镇供热管网工程施工及验收规范》:强度试验取 1.5 倍设计压力、严密性试验取 1.25 倍设计压力,且两者均不得低于 0.6 MPa;强度试验应在焊接完成、接头保温和安装设备前进行,严密性试验在管道回填后进行。
三、升压与稳压:预试验、主试验两阶段怎么走
以 GB 50268-2008 第 9.2.10 条的程序为例:
预试验阶段:将管道内水压缓缓升至试验压力并稳压 30 min,期间如有压力下降可注水补压,但不得高于试验压力;同时检查管道接口、配件等处有无漏水、损坏,发现问题应停止试压,查明原因处理后重新试压。
主试验阶段:停止注水补压,稳定 15 min;15 min 后压力下降不超过允许压力降数值(钢管为 0、球墨铸铁管 0.03 MPa、化学建材管 0.02 MPa),将试验压力降至工作压力并保持恒压 30 min,外观检查无漏水现象,水压试验合格。
三条现场纪律必须守住:一是分级升压,每升一级检查后背、支墩、管身及接口,无异常再继续;二是升压中发现弹簧压力表表针摆动、不稳且升压较慢,说明管内还有气,应重新排气后再升压;三是严禁带压修补,发现渗漏先做标记,卸压后处理,处理完重新试压。另外,水压试验过程中后背顶撑与管道两端严禁站人。化学建材管另有专门的主试验程序:迅速泄水降压(降压量为试验压力的 10%~15%)并计量泄出水量,每隔 3 min 记录一次剩余压力、共记录 30 min,压力有上升趋势即合格;无上升趋势则持续观察 60 min,整个 90 min 内压力下降不超过 0.02 MPa 为合格。
四、水、垫片与材质:密封环节最容易忽略的三点
水质:液压试验应使用洁净水。凡涉及不锈钢管道,或与不锈钢管道、设备连通的系统——例如泵房里配 CDLF不锈钢多级泵 的不锈钢管路——试验用水中氯离子含量不得超过 25 ppm(25 mg/L),这是 GB 50235-2010 第 8.6.4 条的明文规定。氯离子是奥氏体不锈钢点蚀和应力腐蚀的主要诱因,试验用水不合格,等于给管道埋下腐蚀隐患。
温度:液压试验时环境温度不宜低于 5 ℃,低于 5 ℃ 应采取防冻措施;试验结束后要及时排净积水,冬季残水结冰冻裂管道、阀门的教训并不少见。
临时密封件:试压盲板的垫片要按试验压力选型,普通橡胶垫在高压下容易被挤出;临时盲板应编号登记,试压合格后逐一拆除复位,不能留在系统里”顺手当法兰垫用”。

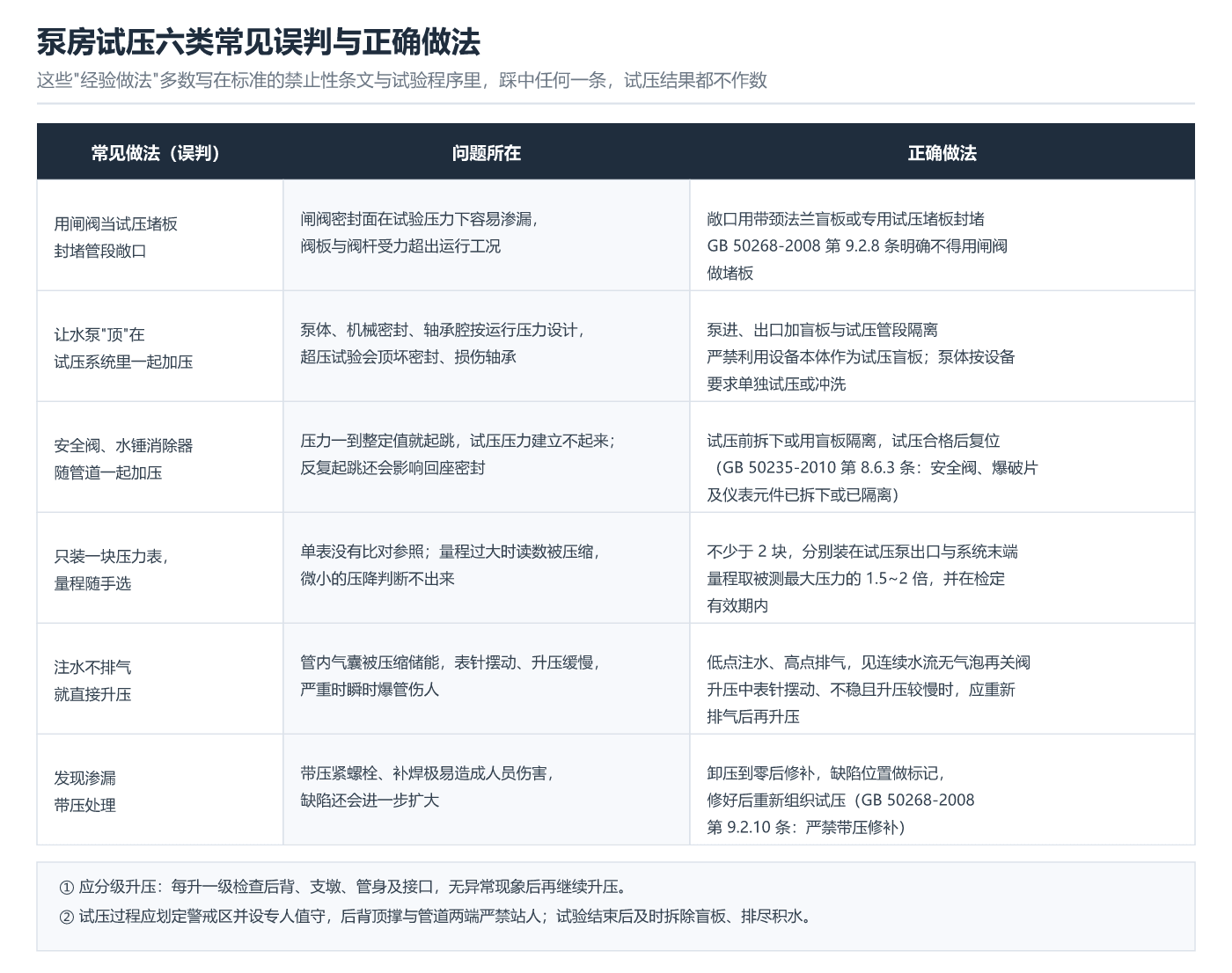

五、泵房里最容易犯的六个错

上表六条里,最值得反复强调的是第二条:水泵不能”顶”在试压系统里一起加压。ISG管道泵 这类立式管道泵虽然结构紧凑、可直接装在管路上,但试压时同样要在泵进、出口加盲板隔离,泵体按设备要求单独试压或冲洗,超压试验顶坏机械密封就得不偿失了。
六、试压合格之后:排水、复位、归档
试压合格不是收工:先从低点排水阀把积水排净,再按登记表逐一拆除临时盲板、复位安全阀与仪表、解除膨胀节临时约束和弹簧支吊架固定。拆下来的垫片该换就换——法兰密封面靠一片已经疲劳的垫片撑着,运行不了多久就会渗,易损件可提前配齐 备品备件。
最后把试验记录归档:试验管段划分、试验压力与依据条款、压力表编号与检定证书、升压与稳压时间、压降读数、渗漏处理与复验结果,既是竣工验收资料,也是日后漏水责任界定的凭据。
常见问题
1. 泵房管道试压可以用气压代替水压吗?
原则上压力试验应以液体为介质。GB 50235-2010 中气压试验取 1.15 倍设计压力,须经设计同意并采取严格的安全措施;GB 50268-2008 对给水管道明确要求必须水压试验合格,不得以气压试验代替。
2. 工作压力不清楚,怎么定试验压力?
先向设计方确认管道设计工作压力。设计文件注明试验压力的从设计;未注明的,室内给水按工作压力 1.5 倍且不小于 0.6 MPa 取值,再按管材种类对照相应规范表格确定。
3. 稳压时间内压力掉了一点但找不到漏点,算合格吗?
先对照规范的允许压力降判断:超出允许值(如钢管为 0、球墨铸铁管 0.03 MPa)即不合格。找不到可见漏点时,优先排查排气是否彻底、水温是否变化,以及埋地或隐蔽管段的微渗。
4. 水泵需要跟着管道一起试压吗?
不需要,也不应该。泵体出厂时已按产品标准做过强度与密封试验,现场应把泵从试压系统里盲板隔离,管道试压合格后再按设备要求单独试运转。
5. 冬天试压要注意什么?
环境温度低于 5 ℃ 应采取防冻措施;试压完成后立即排净积水,防止残水结冰胀裂管道、阀门与压力表,试验用水也应避免使用易冻结的液体。
6. 试压记录要留哪些内容?
试验管段划分、试验压力及依据条款、压力表编号与检定有效期、升压分级与稳压时间、压降读数、渗漏点处理与复验结果、参加人员与日期。资料齐全,验收和追责才有据可依。
需要试压方案或成套泵房设备?
上海邦瀑泵业提供 ISG管道泵、WQ(QW)潜水排污泵 等成套泵房设备与自动控制系统,可协助完成管路配置、试压方案编制与验收资料整理。选型或试压方案有疑问,欢迎联系:
- 电话:13588948188
- 微信:pumpoem_com
