水泵管路安装怎么做才合格?支承、偏差、试运转判据与六类误判,一次讲清

来源:产品百科 / 时间:2026-10-19

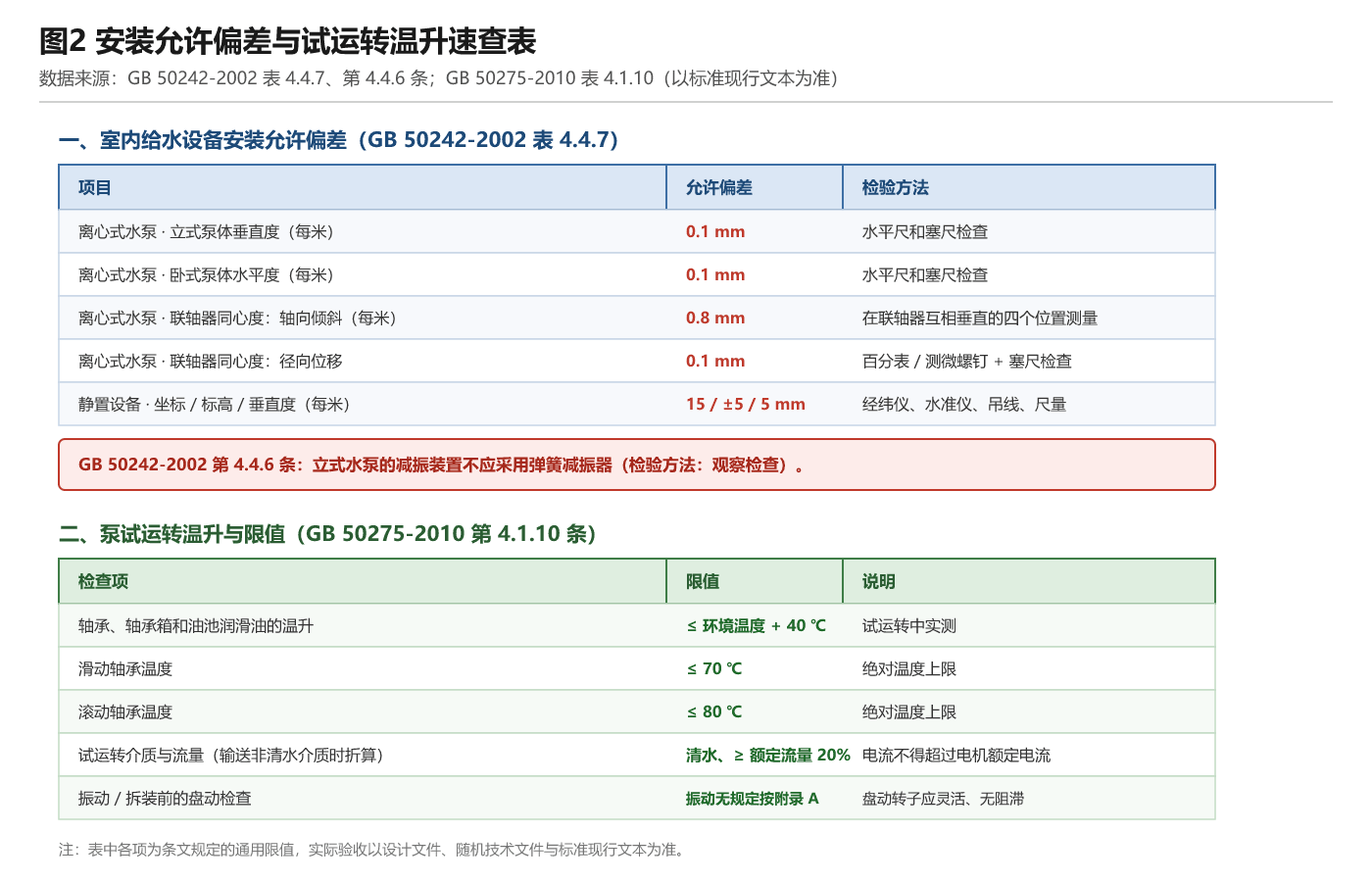

泵与进、出管道的连接与支承示意图

一台离心泵装好后运行不稳——振动偏大、轴承总是发烫、机械密封一换再换、接口隔三差五渗漏——很多现场的第一反应是”泵不行”,拆泵、换泵、返厂,问题却依旧。实际上,相当一部分”泵的毛病”根子不在泵上,而在管路上:管道的重量压在泵体上、法兰被螺栓强行拉平、吸水管积气……这些都会把本来合格的泵拖进故障循环。本文按”管路怎么装才算对→允许偏差是多少→试运转怎么判合格→常见误判怎么避”的顺序,把水泵管路安装一次讲清,判据全部取自现行国家标准条文(以标准现行文本为准)。

一、先看规范底线:泵不背管道的重量

水泵管路安装的第一条铁律,来自 GB 50275-2010《风机、压缩机、泵安装工程施工及验收规范》第 4.1.5 条:泵的进、出管道应有各自的支架,泵不得直接承受管道等的质量。与泵连接管上的阀门应另设支架或支座,不能让阀门的重量也挂在泵口上。

管道重量压在泵体上,泵壳会被缓慢压变形,轴承受力恶化,机械密封端面失贴,于是振动、异响、泄漏轮番出现。现场排查这类问题时,先用手托一托泵口附近的管道——如果能明显感到管道”坐”在泵上,八成问题就在这里。

同一份标准还规定了几条配套要求:

  • 相互连接的法兰端面应平行,螺纹管接头轴线应对中,不应借法兰螺栓或管接头强行连接,泵体不得受外力而产生变形;
  • 管道与泵连接后,应复检泵的原找正精度,发现偏差应调整管道,而不是反过来硬掰泵;
  • 管道与泵连接后,不应在其上进行焊接和气割,确需焊接时应拆下管道或采取必要措施,防止焊渣进入泵内。

对室内泵房,GB 50242-2002《建筑给水排水及采暖工程施工质量验收规范》及相关设计规定还要求:水泵吸水口及出水口应安装可曲挠橡胶接头,并使其处于自然状态;进水管及出水管宜采用弹性吊架或弹性托架;吸水管坡向吸水池的坡度不应小于 0.5%。可曲挠橡胶接头产品本身应符合现行国家标准 GB/T 26121《可曲挠橡胶接头》的要求(以标准现行文本为准)。

二、安装允许偏差:一张表核对

泵体和联轴器的安装偏差有明确的量化限值。按 GB 50242-2002 表 4.4.7,离心式水泵的安装允许偏差如下(检验时在联轴器互相垂直的四个位置上用水准仪、百分表或测微螺钉和塞尺检查):

项目 允许偏差
立式泵体垂直度(每米) 0.1 mm
卧式泵体水平度(每米) 0.1 mm
联轴器同心度:轴向倾斜(每米) 0.8 mm
联轴器同心度:径向位移 0.1 mm

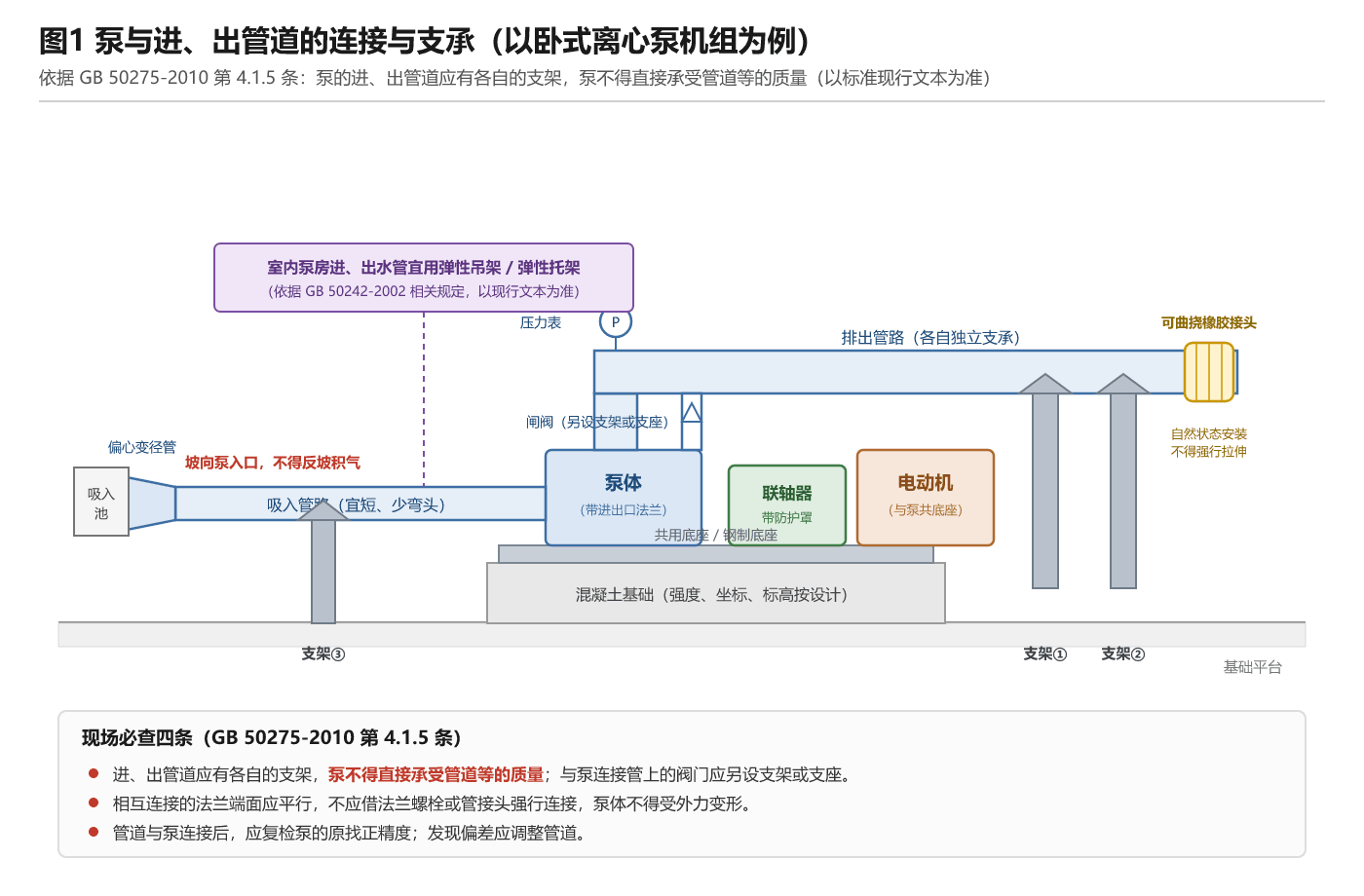

安装允许偏差与试运转温升速查表

需要提醒两点:一是不少老师傅凭手感”差不多平”就紧固地脚螺栓,但 0.1 mm/m 的水平度靠目测是判不出来的,必须用水平尺和塞尺实测;二是立式水泵的减振装置不应采用弹簧减振器(GB 50242-2002 第 4.4.6 条)——立式泵重心高,弹簧刚度偏小容易失稳,这一点在现场经常被忽视。隔振器安装位置应正确,各个隔振器的压缩量应均匀一致,其偏差应符合随机技术文件的规定(GB 50275-2010 第 4.1.8 条)。

三、吸入侧与排出侧:布置要点分头把关

吸入侧的关键词是”短、直、不积气”:

  • 吸入和排出管路的直径不应小于泵的进、出口直径;
  • 吸入管路宜短,减少弯头;泵位置高于吸入液面时,吸入管路的任何部分都不应高于泵的入口,水平段应有坡向泵入口的倾斜度(GB 50275-2010 附录 C 的通用配置要求),避免高处积气形成气囊;
  • 泵入口前的直管段宜保持足够长度,变径时优先采用偏心变径管、管顶取平,防止窝气;
  • 吸水管设计或改造时,建议结合ISG管道泵、ISW卧式管道离心泵等产品的安装样本核对进口条件,不同结构对直管段与变径方式的要求略有差异。

排出侧的关键词是”独立支承、阀门齐全”:

  • 排出管路上应设置闸阀(或蝶阀)等操作阀门;多台泵并联时,每台泵的出口均应装设止回阀,防止停泵倒转;
  • 扬程较高的系统中,止回阀的选型与位置直接影响停泵水锤,相关原理与防护措施本站已有专文讨论,此处不展开;
  • 压力表应装在泵出口与阀门之间,便于观察静态与运行压力。

介质有腐蚀性或对卫生等级有要求的场合(食品、医药、电子超纯水等),管路材质要与泵体匹配,可参考CDLF不锈钢多级泵一类不锈钢机组的接口形式,避免”泵体不锈钢、管路碳钢”造成的电偶腐蚀隐患。

四、试运转:温升与判据一条条过

管路安装完成、找正合格后,才能进入试运转。GB 50275-2010 第 4.1.9 条要求试运转前完成系统清洗、润滑密封冷却系统检查、螺栓紧固、联轴器护罩到位、安全报警与联锁模拟试验,并盘动转子应灵活、无摩擦和阻滞。

试运转阶段(第 4.1.10 条)的核心判据:

  • 试运转介质宜采用清水;输送介质不是清水时按密度折算,流量不应小于额定值的 20%,电流不得超过电动机额定电流;
  • 轴承、轴承箱和油池润滑油的温升不应超过环境温度 40 ℃;滑动轴承温度不应大于 70 ℃,滚动轴承温度不应大于 80 ℃;
  • 各固定连接部位不应松动,管道连接应牢固、无渗漏;静密封无泄漏;
  • 轴承振动速度有效值按随机技术文件检测,无规定时按标准附录 A 执行。

试运转合格才意味着安装工程可以交验。如果此时振动已经偏大,先别急着怪泵——按”管道是否把力传给了泵”这条线索复检:支架是否缺失、法兰是否被强行拉平、接头是否处于受拉状态,多数情况下调整管道比返修泵快得多。

五、六类常见误判,对照自查

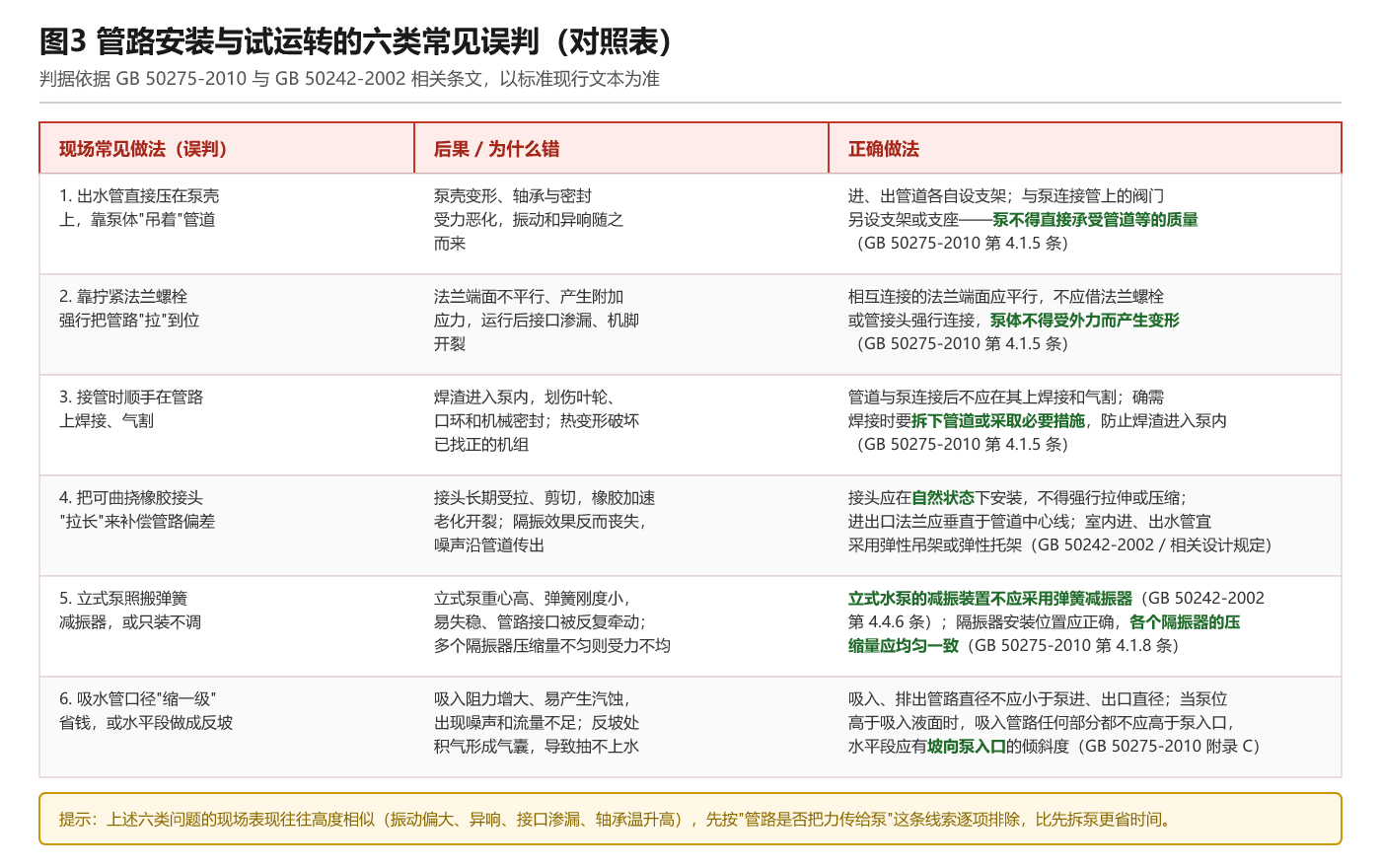

管路安装与试运转的六类常见误判对照表

把现场最常踩的六个坑汇总成对照表:

  1. 出水管直接压在泵壳上——泵壳变形、轴承密封提前失效。对策:进出管道各自设支架。
  2. 靠拧法兰螺栓强行对位——法兰端面不平行产生附加应力,接口渗漏、机脚开裂。对策:先调管道、后紧螺栓。
  3. 接管时在管路上焊接气割——焊渣入泵划伤叶轮与密封。对策:拆下管道施焊或采取防护措施。
  4. 把可曲挠橡胶接头当”补差”零件拉长安装——橡胶加速老化、隔振失效。对策:接头自然状态安装。
  5. 立式泵照搬弹簧减振器——失稳牵动管口。对策:按规范换用其他减振形式。
  6. 吸水管缩径省钱、水平段反坡——汽蚀与气囊导致抽不上水。对策:管径不小于泵口、坡向泵入口。

机组长期运行中的密封、轴承损耗属于另一个话题,易损件的更换判据与库存配置可参考站内备品备件专页,避免”坏了再买”造成的长时间停机。

六、常见问题 FAQ

Q1:泵振动大,怎么快速判断是不是管路引起的? 先停机松开泵口法兰螺栓,观察管口是否回弹错位——回弹明显说明管道一直在对泵施力。再检查管道支架是否缺失、阀门是否另设支座、橡胶接头是否被拉长。这类排查不拆泵,通常半小时内能定位。

Q2:联轴器对中用什么标准验收? 建筑给水系统可按 GB 50242-2002 表 4.4.7 执行:轴向倾斜每米不大于 0.8 mm、径向位移不大于 0.1 mm;工业装置则按 GB 50275-2010 及随机技术文件执行,文件有规定时从严。

Q3:可曲挠橡胶接头装在吸入口还是出口? 规范要求吸水口及出水口均应安装,且处于自然状态。吸入口的接头还要注意避免因真空吸入变形,选型时关注其工作压力与真空度适用范围。

Q4:吸水池的吸入口浸深有要求吗? 有通用配置要求:吸入口淹没深度、离池底距离等应按 GB 50275-2010 附录 C 及设计文件执行,浸深不足会吸入旋涡、带气,表现为流量波动和异响。具体取值以标准现行文本和设计文件为准。

Q5:试运转时轴承温度多少算合格? 按 GB 50275-2010 第 4.1.10 条:温升不超过环境温度加 40 ℃,滑动轴承温度不大于 70 ℃、滚动轴承不大于 80 ℃。环境温度高时看温升而不是看绝对温度。

Q6:管道与泵连接后还能直接在管路上动火焊接吗? 不能。标准明确管道与泵连接后不应在其上焊接和气割;确需施焊应拆下管道或采取隔离防护,防止焊渣进入泵内。

Q7:不锈钢泵配碳钢法兰会有问题吗? 会有电偶腐蚀风险,潮湿环境尤其明显。材质匹配原则是”泵体与接口过渡件同级”,管路法兰、紧固件宜与泵体腐蚀电位接近,重要场合按设计文件执行。

七、结语

水泵管路安装的每一条规范要求,背后都是真实故障换来的教训:泵不背管道的重量、法兰不硬拉、接头不硬拉、吸水管不积气、立式泵不用弹簧减振器。把这五条做扎实,再按允许偏差实测找正、按温升判据完成试运转,绝大多数”泵不稳”的问题在安装阶段就已经消除。
