水泵基础怎么做才稳?从基础验收、垫铁垫实到二次灌浆与找正对中

来源:产品百科 / 时间:2026-10-06

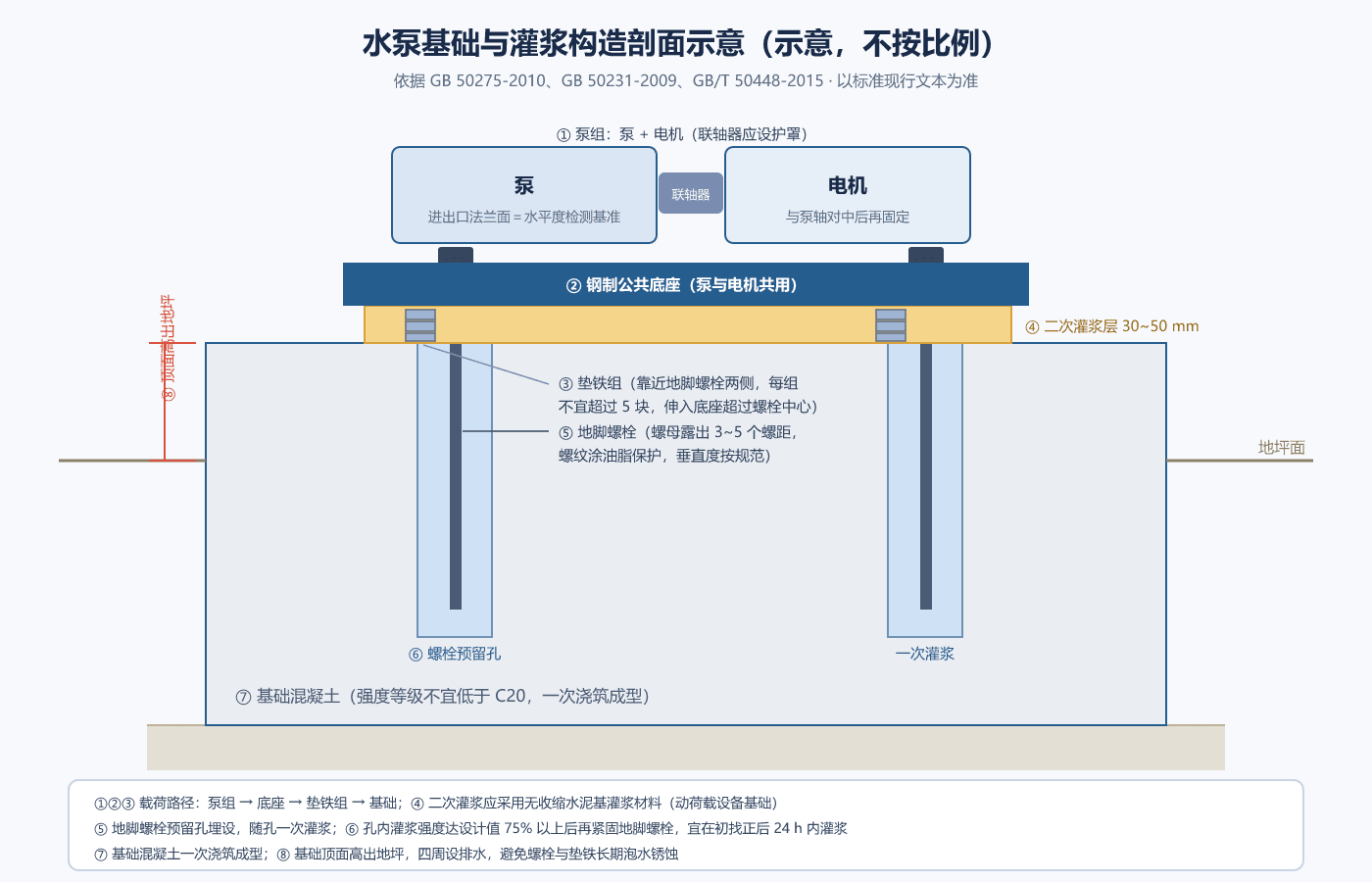

水泵基础与灌浆构造剖面示意

泵房里最让人头疼的一类问题:新装的泵运行没几天振动就上来了,联轴器对中做了一遍又一遍总是跑掉,地脚螺栓怎么紧都松,灌浆层边缘还裂了缝。多数时候这不是泵的毛病,而是基础这一层没做扎实。水泵基础在系统里干三件事——把机组载荷均匀传给地基、给找平找正提供基准、把振动留在允许范围内,任何一件没做到位,都会在运行阶段连本带利还回来。本文对照 GB 50275-2010《风机、压缩机、泵安装工程施工及验收规范》、GB 50231-2009《机械设备安装工程施工及验收通用规范》和 GB/T 50448-2015《水泥基灌浆材料应用技术规范》,把水泵基础从验收到运维的关键数值和常见误判一次讲清(均以标准现行文本为准)。

一、先拆流程:从”交基础”到”能开机”要过五道关

土建交面之后,水泵基础的安装路径其实是固定的五步,顺序不能乱:

① 基础验收:复核坐标、标高、平面尺寸、地脚螺栓预留孔位置,确认混凝土强度与外观(无裂缝、蜂窝、露筋);② 泵组就位与初找平找正:吊装就位(绳索只能挂在底座或泵体、电机吊环上,不许挂在轴、轴承座和进出口法兰上),放垫铁、调水平、拉中心线;③ 地脚螺栓孔灌浆与紧固:初找正合格后宜在 24 h 内对预留孔灌浆,灌浆料强度达到设计值 75% 以上后再对称、分次紧固地脚螺栓;④ 二次灌浆:把底座与基础之间的空隙永久性填实;⑤ 精平与联轴器对中:灌浆完成、螺栓紧固后复测安装水平,做联轴器最终对中,然后进入试运转前检查(盘动转子应均匀、无摩擦和卡滞)。

很多”对中总是跑”的泵房,问题就出在顺序颠倒——先精对中再灌浆,灌浆收缩加螺栓复紧,把对好的轴系重新拉偏了。

二、基础验收:几何、强度与预埋一个都不能省

混凝土强度等级不宜低于 C20,这是 GB/T 50448-2015 对设备基础的明确要求;工程上对振动较大的机组常按设计提高到 C25、C30,垫层用 C10。安装设备前,基础混凝土强度应达到设计强度的 75% 以上(工程通行口径,以设计文件与规范现行文本为准)。

几个在图纸上就要核对的几何量:基础顶面高出地坪,四周留排水,不让地脚螺栓和垫铁长期泡水;基础埋深考虑当地冻结深度;基础质量通行取机组质量的 3~5 倍,使基础固有频率避开运行频率,从源头上防共振。地脚螺栓采用预留孔埋设时,采用水泥基灌浆材料锚固的埋设深度不宜小于 15 倍螺栓直径(GB/T 50448-2015 第 7.1.4 条);预留孔内碎石、泥土和积水必须清除干净。验收时顺手做一件事:用水平仪复测基础顶面水平度并留下记录,这台泵日后振动一旦异常,这份记录就是排查起点。

ISW 卧式管道离心泵、CDLF 不锈钢多级泵这类带公共底座的整机泵组,基础尺寸按样本安装图即可;无底座散件到货的大中型机组,基础和锚固要按随机技术文件单独设计。

三、安装水平限值:先分清”整体安装”还是”解体安装”

GB 50275-2010 第 4.1.3 条把两类泵的水平度要求分得很清楚:

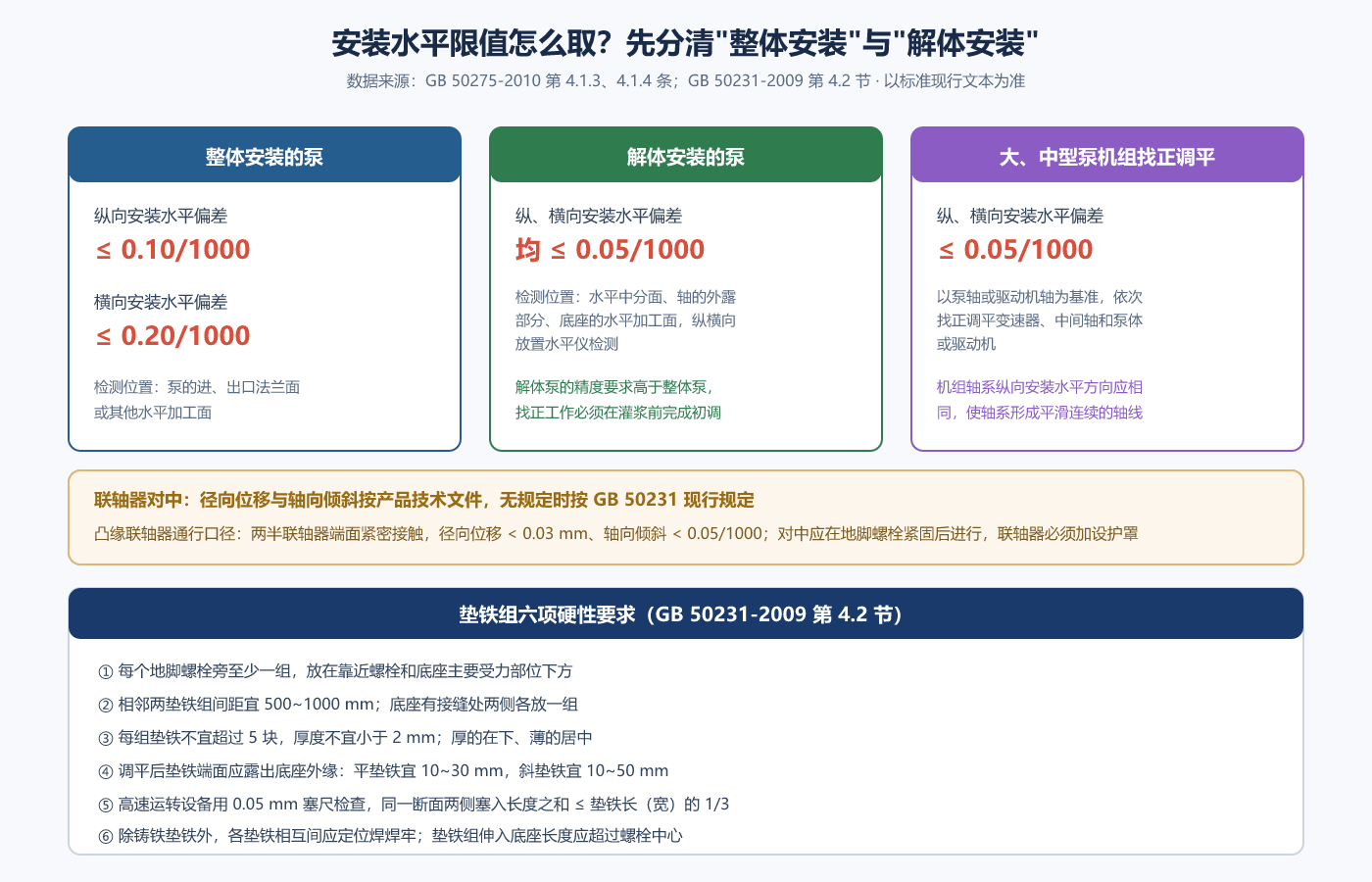

安装水平限值与垫铁组要求

  • 整体安装的泵:在泵的进、出口法兰面或其他水平面上检测,纵向安装水平偏差不应大于 0.10/1000,横向不应大于 0.20/1000;
  • 解体安装的泵:在水平中分面、轴的外露部分、底座的水平加工面上纵横向放置水平仪检测,偏差均不应大于 0.05/1000——解体安装的精度要求明显更高;
  • 大、中型泵机组:以泵轴或驱动机轴为基准,依次找正调平变速器、中间轴和泵体或驱动机,纵横向安装水平偏差不应大于 0.05/1000,且机组轴系纵向水平方向应相同,使轴系形成平滑连续的轴线(第 4.1.4 条)。

联轴器的径向位移、轴向倾斜和端面间隙按产品技术文件执行,无规定时按 GB 50231 现行规定;凸缘联轴器的通行口径是两半联轴器端面紧密接触、径向位移小于 0.03 mm、轴向倾斜小于 0.05/1000。注意对中应在地脚螺栓紧固之后做,联轴器必须加设护罩。

四、垫铁与灌浆:两组数值别记反

垫铁看”组数与块数”。GB 50231-2009 第 4.2 节的要求可以逐条照核:每个地脚螺栓旁至少一组垫铁,放在靠近螺栓和底座主要受力部位下方;相邻两组间距宜 500~1000 mm;每组垫铁不宜超过 5 块,厚度不宜小于 2 mm,厚的放下面、薄的放中间;调平后垫铁端面应露出底座外缘,平垫铁宜露出 10~30 mm、斜垫铁宜露出 10~50 mm,垫铁组伸入底座的长度应超过地脚螺栓中心;除铸铁垫铁外,各垫铁相互间应定位焊焊牢;高速运转设备还要用 0.05 mm 塞尺检查,同一断面两侧塞入长度之和不应大于垫铁长度或宽度的 1/3。

灌浆看”材料与时机”。GB/T 50448-2015 明确:动荷载设备基础的二次灌浆应采用水泥基灌浆材料,并按灌浆层厚度选择材料类别——二次灌浆层厚度工程通行取 30~50 mm;模板与设备底座四周的水平距离宜控制在 100 mm 左右,模板顶部标高应不低于设备底座上表面 50 mm;灌浆前基础表面凿毛并清除浮浆、油污和碎石,灌浆前 24 h 充分湿润,灌浆前 1 h 清除积水,灌浆应连续进行;灌浆后 3~6 h 沿设备边缘向外切 45° 斜角,防止自由端开裂。普通水泥砂浆收缩大,拿它填二次灌浆层,空鼓分层只是时间问题。

五、材质与防腐:基础不是”一个水泥墩”

垫铁用普通碳素钢或铸铁,斜垫铁宜与平垫铁配合使用,承受重负荷或有连续振动的设备宜用平垫铁;地脚螺栓按 GB/T 799《地脚螺栓》选用,螺纹部位清除油污和氧化皮后涂油脂保护,紧固后螺母宜露出 3~5 个螺距。有隔振要求的泵房,在底座下加减振垫或弹簧减振器,各组隔振器压缩量应均匀一致(以随机技术文件为准),泵进出口加装可曲挠橡胶接头(GB/T 26121-2010《可曲挠橡胶接头》现行)隔断管路振动。

管路这一侧同样属于”基础问题”:GB 50275-2010 要求泵的进出管道设各自独立的支架,泵不得直接承受管道质量,法兰应对中平行、不得强行连接,连接后应复测泵的安装水平。凡是”靠管路把泵拉正”的安装,最后都会以振动、密封泄漏收场。

六、六类常见误判,对照自查

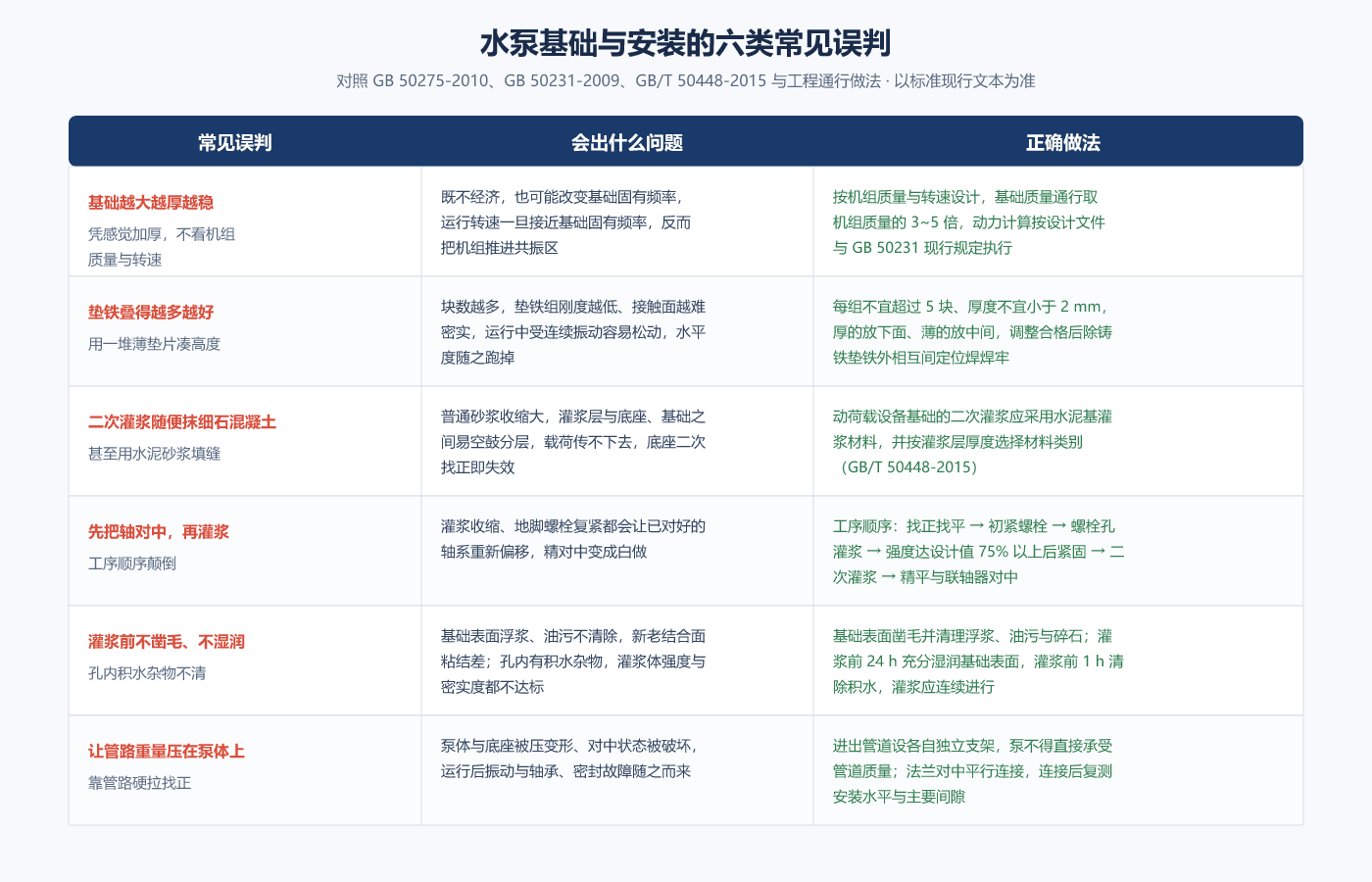

六类常见误判对照

  1. 基础越大越厚越稳——盲目加大既不经济,还可能让基础固有频率落进运行转速的共振区;
  2. 垫铁叠得越多越好——超过 5 块刚度下降、接触难密实,运行中松动后水平度就跑;
  3. 二次灌浆随便抹细石混凝土——收缩开裂、空鼓分层,底座二次找正失效;
  4. 先对中再灌浆——顺序颠倒,灌浆和复紧把对中全部推翻;
  5. 灌浆前不凿毛、不湿润、不排积水——结合面粘结差,强度密实度双不达标;
  6. 管路重量压在泵体上——泵体变形破坏对中,振动与轴承故障随之而来。

七、运维:交付之后,基础也要巡检

基础不是交完就完:投运初期宜对泵组做沉降观测并留存记录;定期用手锤轻击灌浆层和垫铁听音,空鼓、松动能提前发现;地脚螺栓按周期复紧;隔振器检查压缩量是否均匀、橡胶有无老化;基础四周排水保持通畅。备好备品备件应对螺栓、垫铁、减振器件的更换,小问题就不会拖成停机大修。振动突然增大时,排查顺序建议是:先查管路应力与对中,再查螺栓预紧与垫铁,然后查灌浆层空鼓与基础沉降,最后才考虑共振——ISG 管道泵、ISW 卧式管道离心泵这类整机泵组底座刚性好,问题多出在垫铁与灌浆层;散件安装的大机组则要同时复核机组找正记录。

八、常见问题 FAQ

Q1:水泵基础混凝土用什么标号?不宜低于 C20(GB/T 50448-2015);振动较大的机组按设计通常提高到 C25、C30,二次灌浆用无收缩水泥基灌浆料。

Q2:二次灌浆层多厚合适?工程通行 30~50 mm;具体厚度按 GB/T 50448-2015 依据灌浆层厚度选择对应类别的灌浆材料,过厚时应分层灌浆。

Q3:垫铁调平后要不要焊?要。除铸铁垫铁外,各垫铁相互间应用定位焊焊牢,防止运行振动后松动移位。

Q4:地脚螺栓要埋多深?用灌浆料锚固时埋深不宜小于 15 倍螺栓直径(GB/T 50448-2015);预留孔直钩式埋设的通行做法是不小于 20 倍直径,以设计文件为准。

Q5:泵运行振动大,先查基础还是先查泵?先查安装侧:管路应力、联轴器对中、地脚螺栓预紧、垫铁与灌浆层,再查泵本体(转子平衡、轴承),最后才考虑基础共振与沉降。

Q6:旧泵房改造,不想砸基础怎么办?可按规范采用胀锚螺栓或化学锚栓固定底座,配合无垫铁安装、灌浆料直接找平,但钻孔直径、深度和基础强度必须满足 GB 50231 现行规定,并经设计确认。
